無機纖維91视频黄下载施工階段與保護事項
無機纖維91视频黄下载的施工質量直接影響其防火、保溫、吸音性能。為確保工程效果,需嚴格按照施工流程操作,並做好施工中和施工後的保護措施。以下是詳細的施工階段劃分及關鍵保護事項。
一、施工階段劃分及技術要點
1. 施工前準備階段
(1)基層處理
清潔基層:清除牆麵、頂棚或管道表麵的灰塵、油汙、鬆散物,確保無空鼓、開裂。
防鏽處理(金屬基層):噴塗前需對鋼結構進行防鏽漆處理,避免後期鏽蝕影響粘結。
界麵劑塗刷(光滑基層):混凝土或金屬表麵可塗刷專用界麵劑,增強纖維棉附著力。
(2)環境要求
溫濕度控製:施工環境溫度應≥5℃,濕度≤85%,避免雨天、大風天氣作業。
通風條件:施工區域需保持通風,但避免強風直吹未固化的噴塗層。
(3)材料與設備檢查
纖維棉質量:檢查纖維是否均勻、無結塊,粘合劑是否符合環保標準。
噴塗設備調試:空壓機壓力調至0.6~0.8MPa,確保噴槍霧化均勻。
2. 噴塗施工階段
(1)底層噴塗(首層)
噴塗厚度:首層控製在10~15mm,確保纖維與基層充分粘結。
噴槍角度:保持噴槍與基麵垂直,距離300~500mm,勻速移動避免堆積。
(2)分層噴塗(增厚層)
每層間隔時間:待前一層表幹(約30~60分鍾)後再噴下一層,避免流掛。
總厚度控製:
保溫工程:通常30~50mm(根據熱工計算)。
吸音工程:50~80mm(NRC≥0.8需更厚)。
防火工程:按耐火極限要求(如1小時耐火需≥15mm)。
(3)收麵處理
表麵修整:噴塗完成後,用專用壓板或镘刀修平表麵,提高美觀度。
增強層(可選):對易受碰撞區域(如牆角)可加裝玻纖網格布增強。
3. 固化養護階段
自然固化:施工後24小時內避免觸碰,常溫下48小時完全固化。
環境維護:保持通風幹燥,防止水汽浸泡未固化層。
二、施工中關鍵保護事項
1. 人員安全防護
防塵措施:施工人員需佩戴N95口罩、護目鏡、防護服,避免纖維吸入。
防火管理:施工現場嚴禁明火,粘合劑為水性環保型,但仍需遠離高溫源。
2. 設備與成品保護
設備保護:噴塗前用塑料膜覆蓋周邊設備、門窗、管道,避免汙染。
防踩踏保護:固化前嚴禁人員踩踏或機械碰撞,必要時設置警示圍擋。
3. 環境控製
防潮防雨:露天施工需搭設防雨棚,防止未固化層遇水脫落。
溫度監控:冬季施工可采用暖風機輔助升溫(但避免直接烘烤噴塗麵)。
三、施工後驗收與維護

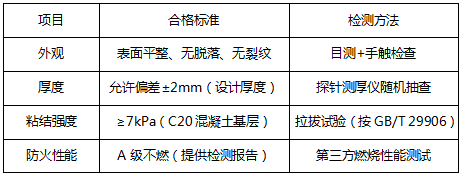

1. 驗收標準
2. 後期維護建議
定期檢查:每年檢查1次,重點查看易受潮、振動部位(如管道接口)。
局部修補:若發現脫落或破損,清理基層後重新噴塗同批次材料。
清潔方法:表麵灰塵可用吸塵器清理,嚴禁水洗或硬物刮擦。
總結:無機纖維91视频黄下载的施工需嚴格遵循基層處理→分層噴塗→固化養護流程,並做好防塵、防潮、防損傷保護。選擇專業施工團隊、規範驗收標準,可確保工程達到設計要求的防火、保溫、吸音效果。如需進一步了解(如超高建築、特殊基材),可聯係我司專業施工團隊。
